詳細介紹雷諾護墊的施工流程
雷諾護墊作為一種護坡護岸新型結構材料,在歐美經過了幾十年的實際考驗,逐漸發展成熟,近幾年在國內逐漸推廣開來,以上雷諾護墊河流治理施工方案,主要針對中小河流的河岸邊坡治理,對比傳統護坡形式:漿砌石,干砌石等,具有生態環保,施工簡單快捷的優點,符合目前國家的發展理念,雷諾護墊這一新型材料值得推廣。
雷諾護墊施工流程
施工準備→測量放樣→邊披清理→雷諾護墊組裝→石料裝填→絞合蓋板→現場清理→驗收

雷諾護墊施工要點
(1)雷諾護墊的單個組裝
雷諾護墊單個組裝編制過程要在平整、硬實的場地上開展作業。
雷諾護墊采取兩人一組的方式首先展開一個折疊的網面,由一人一端輔助牽引,另一人用腳向前向下用力踩踏的方式依次順折痕方向分步展開。

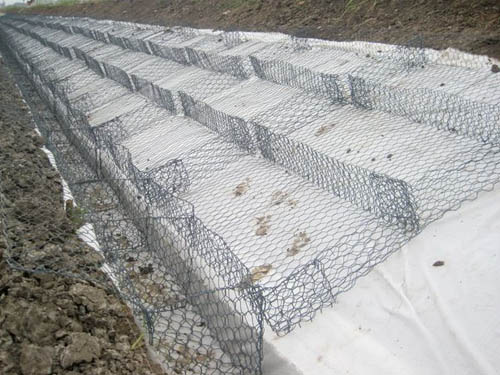

立起各雙隔板及相鄰的邊板以及兩端板,將端板和隔板網面兩端的邊緣鋼絲延長,端固定在兩邊板的邊緣鋼絲上并進行點扎,此過程要確保雷諾護墊上部邊緣在同一小平面上,所有隔板,邊板及端板均應垂直于底部網面。組裝雷諾護墊的原則應形狀規則,結合牢固,所有豎直面板的上邊緣在同一水平面上。
(2)雷諾護墊的安置、復合組裝
岸坡土方回填經人工平整、檢驗合格后即可安置雷諾護墊,注意隔板應平行或垂直于水流方向。
雷諾護墊在施工過程中由于坡面較陡容易引起雷諾護墊整體下滑,在坡頂應設置固定樁予以固定。
相鄰護墊單元用點扎進行聯接,防止相鄰單元間留有縫隙。
(3)石料裝填
雷諾護墊填石采用塊石或卵石,要求強度等級不小于Mu30,填充空隙率小于30%,填石粒徑以70~150mm為宜。
根據本地實際情況采用粒徑分篩、符合設計要求的河卵石進行充填。裝填方式采用人工加溜槽方式或半人工半機械化方式從坡腳往坡頂方向進行裝填。雷諾護墊護坡宜選擇粒徑較大,表面平整的卵石進行擺放,并且擺放要平整,密實。
(4)蓋板絞合作業
雷諾護墊石料裝填飽滿密實、平整經自檢合格后即可進行蓋板絞合作業,用一定長度的絞合鋼絲將蓋板與邊板、端板、隔板的上邊緣聯接在一起。
絞合嚴格按間隔100~150mm單圈?雙圈?單圈的方式進行絞合,相鄰護墊的端板或邊板上邊緣鋼絲應與蓋板邊緣鋼絲緊密地結合在。
以上就是雷諾護墊為大家帶來的相關內容,希望能夠對大家有所幫助。
